总投资1262亿元 在建最大煤化工项目最新进展
作者:  发布时间:2021/5/10  点击量:844 次  关闭

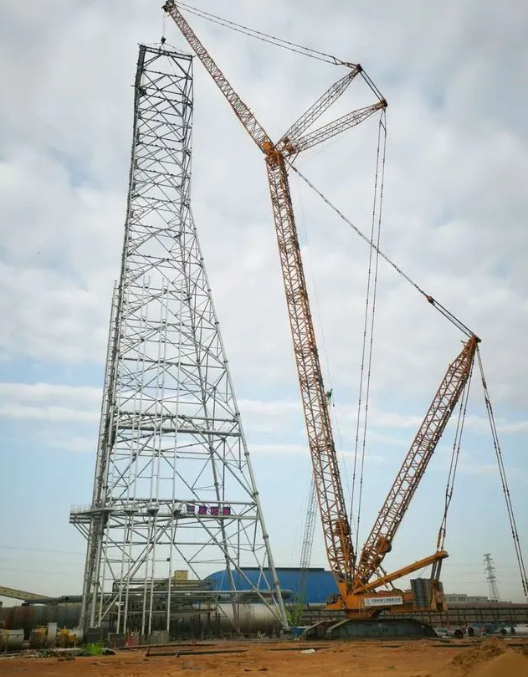

5月1日,陕煤集团榆林化学180万吨/年乙二醇工程公辅项目四标段火炬塔架成功封顶。


火炬塔架总高150米,总重量960吨,塔架底部尺寸为34m×34m,塔架本体为不规则变截面框式五筒结构,规模难度之大,国内尚属少数。本着模块化、标准化施工的原则,塔架分八段成框预制,采用1250吨履带吊分段安装。

据悉,4月22日,煤炭分质利用制化工新材料示范项目180 万吨/年乙二醇工程首系列中交暨首系列气化炉具备投料条件大会战正式启动!

榆林化学正在榆神工业区清水工业园实施煤炭分质利用制化工新材料示范项目建设工作。该项目作为目前全球在建最大的煤化工项目,占地总面积约13平方公里,计划总投资1262亿元,每年可转化煤炭2400余万吨。

项目分为两期四个阶段建设,共包括27个工艺装置及配套的公用工程,主要包括1500万吨煤炭中低温热解、560万吨甲醇、180万吨乙二醇、200万吨MTO以及以此为中间原料的下游产品。

项目一期工程投资约700亿元,建设180万吨/年乙二醇和560万吨/年甲醇、200万吨/年烯烃,同时生产大量烯烃下游精细化工产品。一期二阶段是建设560万吨/年甲醇、200万吨/年烯烃及深加工工程,拟于2023年底前建设完成。

180万吨/年乙ニ醇工程是项目的一期一阶段工程,也是目前全球在建最大的煤制乙二醇工程,工程估算投资265亿元。项目采用科林干粉煤气化专利技术、日本高化学合成气制乙二醇专利技术。陕煤集团榆林化学有限责任公司与日本高化学技术株式会社共同出资成立陕煤集团榆林化学榆高化工有限公司,建设运营草酸酯生产及草酸酯加氢制乙二醇装置。

项目建设工作制定的总体目标之一,即2021年6月30日,项目一期一阶段180万吨/年乙二醇工程、二期一阶段120万吨/年粉煤热解及50万吨/年煤焦油深加工工业化示范装置均达到机械竣工,即“21630”。

项目二期以煤热解为龙头,同样分为两个阶段,其中一阶段为120万吨/年粉煤热解及50万吨/年煤焦油深加工工业化示范装置,计划2021年6月机械竣工;二阶段将热解规模放大至1500万吨,并对煤焦油产业链进行延伸,生产芳烃以及芳烯结合的下游产品,拟于2022年开工建设,2025年底前完成全部建设内容。
